1.1. Rohstoffstammdaten

Versionsgeschichte
Version 3.31
erweitert

Bei den Rohstoffen können Sie in der Tabelle der Preisnotierungen pro Datum eine Preisnotierung erfassen, zum Beispiel die Notierung für den Rohstoff Kupfer ("CU"):

Abbildung 1.2.

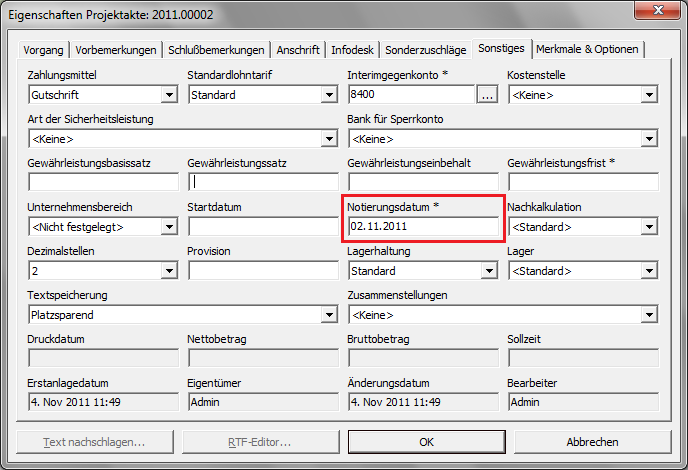

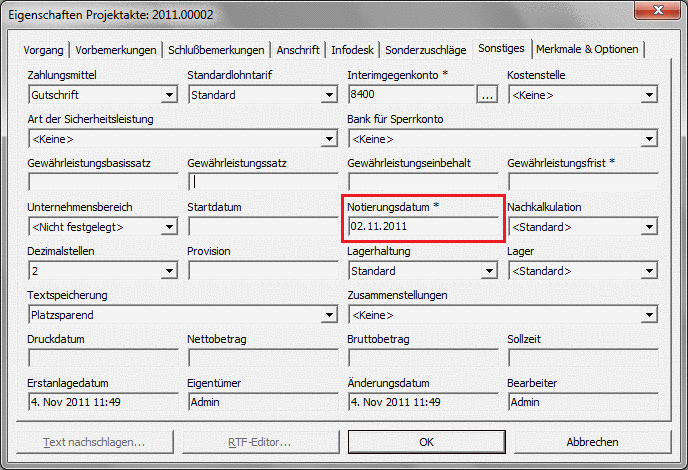

Wenn Sie bei der Kalkulation und Nachkalkulation mit Rohstoffen den Tagespreis einer bestimmten Preisnotierung berücksichtigen möchten, müssen Sie das Datum der Preisnotierung im Projektkopf und/oder Projektvorgang im Feld Notierungsdatum erfassen. Wenn ein Vorgang selber kein Notierungsdatum enthält, wird auf das Notierungsdatum des Projektkopfes zurückgegriffen.

Wenn das im Projekt oder Projektvorgang erfasste Notierungsdatum in der Preisnotierungstabelle nicht vorkommt, wird bei der Kalkulation und Nachkalkulation der als Basis-Preis erfasste Wert verwendet!

Abbildung 1.3.

Die Kalkulation der MOS'aik-Projektverwaltung unterstützt bei den Rohstoffen eine Rabattsperre.

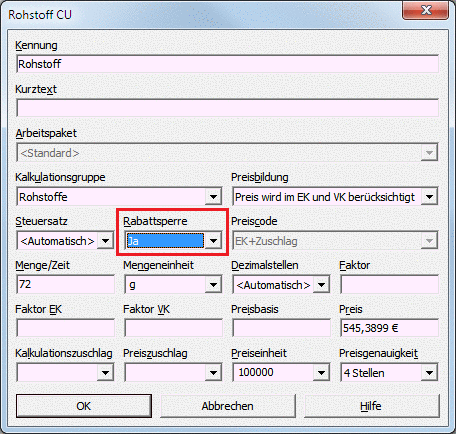

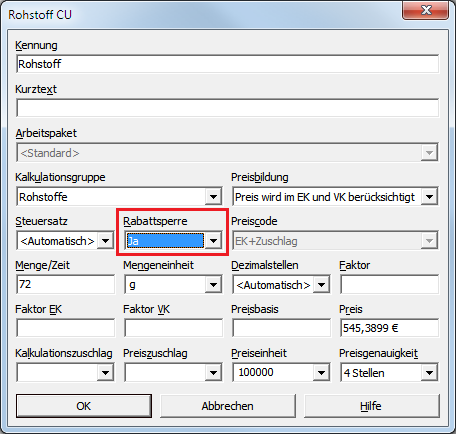

Wenn Sie für einen Vorgang oder eine (übergeordnete) Gliederung (Titel, Position, Artikel) einen Rabatt gewähren, können Sie durch die Rabattsperre den Rohstoff eines Artikels vom Rabatt ausschließen.

Abbildung 1.4.

Abbildung 1.5.

Siehe dazu auch den Punkt Rabattmodus und Rabattsperre in den Themenbereichen Kalkulation und im Handbuch Projektverwaltung.

Bezugskosten

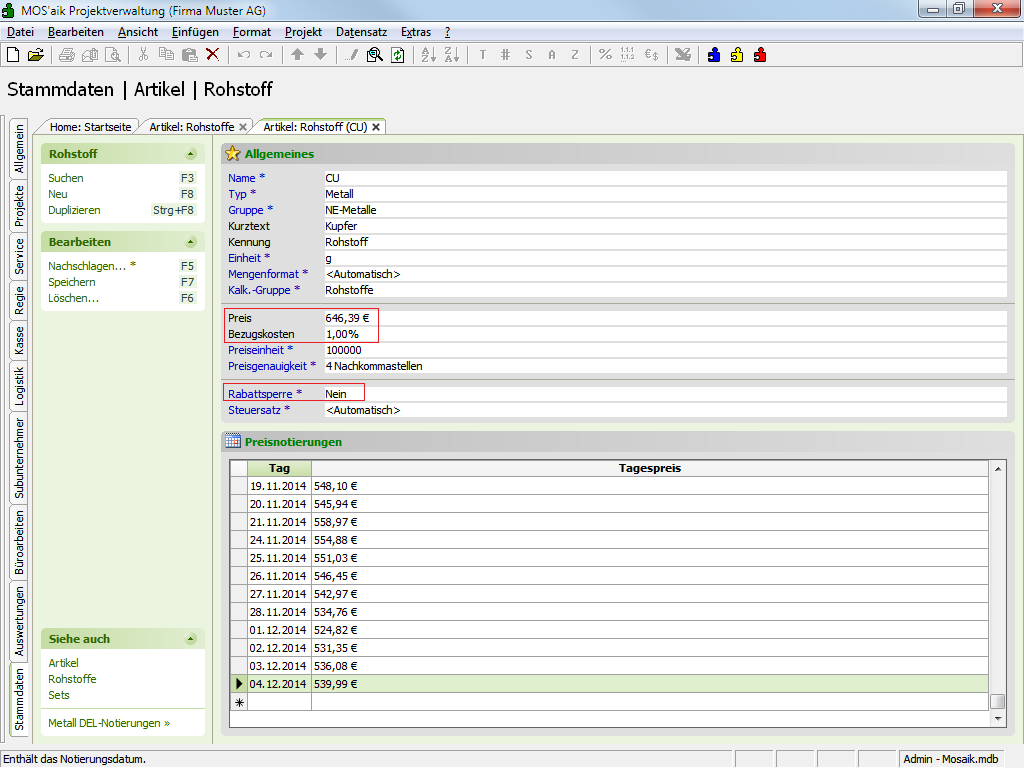

In den Rohstoffstammdaten können im Feld Bezugskosten die prozentualen Bezugskosten (in der Regel 1%) angegeben werden.

Bei der Kalkulation und Nachkalkulation werden die Bezugskosten automatisch berücksichtigt und erhöhen damit den jeweiligen Rohstoffpreis.

Details siehe auch Abschnitt 1.4, „Übernahme von DEL-Notierungen“.
