5.3.1. Projektübersicht
Versionsgeschichte | ||
---|---|---|
Version 3.30 SP 1 | ||
erweitert |
Öffnen Sie einen Auftragsvorgang und wählen den Menüpunkt Layouts und wählen dort die Darstellung Projektübersicht:
oder . Öffnen Sie die Registerkarte
Die Projektübersicht fasst auch Vorgänge mit abweichenden
Kundenadressen zusammen.

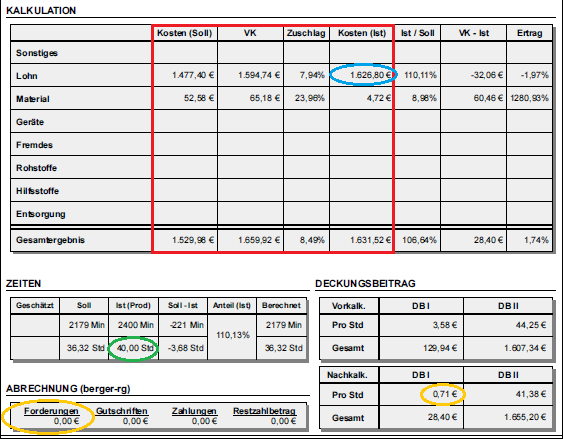

Die Projektübersicht enthält die Werte des gesamten Projekts:

Solange keine Schlussrechnung zum Projekt vorliegt,
enthalten die Spalten Kosten(Soll)
und VK
der
Projektübersicht die Werte der im Projekt enthaltenen
Aufträge:
Kosten(Soll) = EK x Kalk-Faktor EK
Liegt eine Schlussrechnung vor, so werden die entsprechenden Werte daraus entnommen.
Die Aufgelaufene Summe der Nachkalkulation
enthält die
Kosten(Ist)
des Projekts.
In der Spalte Kosten (Ist)
finden Sie die Werte aus der
Nachkalkulation.
Der Wert für den Lohn in der Spalte Kosten (Ist)
(blauer
Markierung) enthält die Lohnselbstkosten des
Lohntarifs und die Zuschläge aufgrund der eingestellten Lohnart. Im Beispiel
betragen die Lohnselbstkosten des verwendeten Lohntarifs
"Elektro":
29,77 € x 79 Std. (normal) x 5 Std. + 25%
Der Wert aller im Projekt enthaltenen Schlussrechnungen inkl.
MwSt. befindet sich im Feld Forderungen
(gelbe Markierung). Vor der Buchung der Schlussrechnungen enthält dieses Feld
den Wert der Akontoanforderungen, Anzahlungsrechnungen, Zwischenrechnungen und
Abschlagsrechnungen.
Bei den Ist-Stunden bzw. der Zeit aus der Nachkalkulation wird nur der produktive Zeitanteil berücksichtigt, also weder unproduktive Stunden noch Ausfallzeiten noch Saisonkurzarbeit.
Gleichzeitig wird dies bei der Ermittlung des Deckungsbeitrags/Stunde berücksichtigt.
Die in der Materialnachkalkulation erfassten Pauschalbeträge finden Sie in den Zeilen für die Kalkulationsgruppen "Sonstiges" und "Entsorgung".
