4.3.1. Ablauf

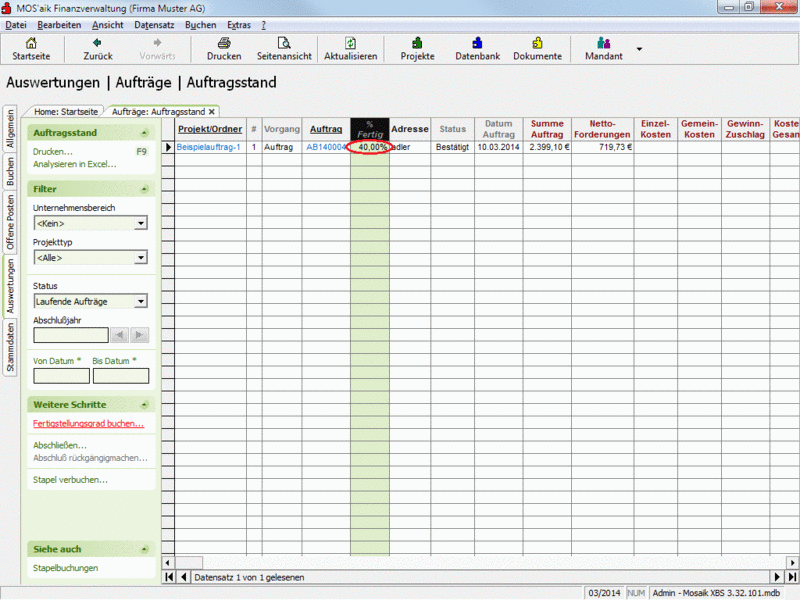

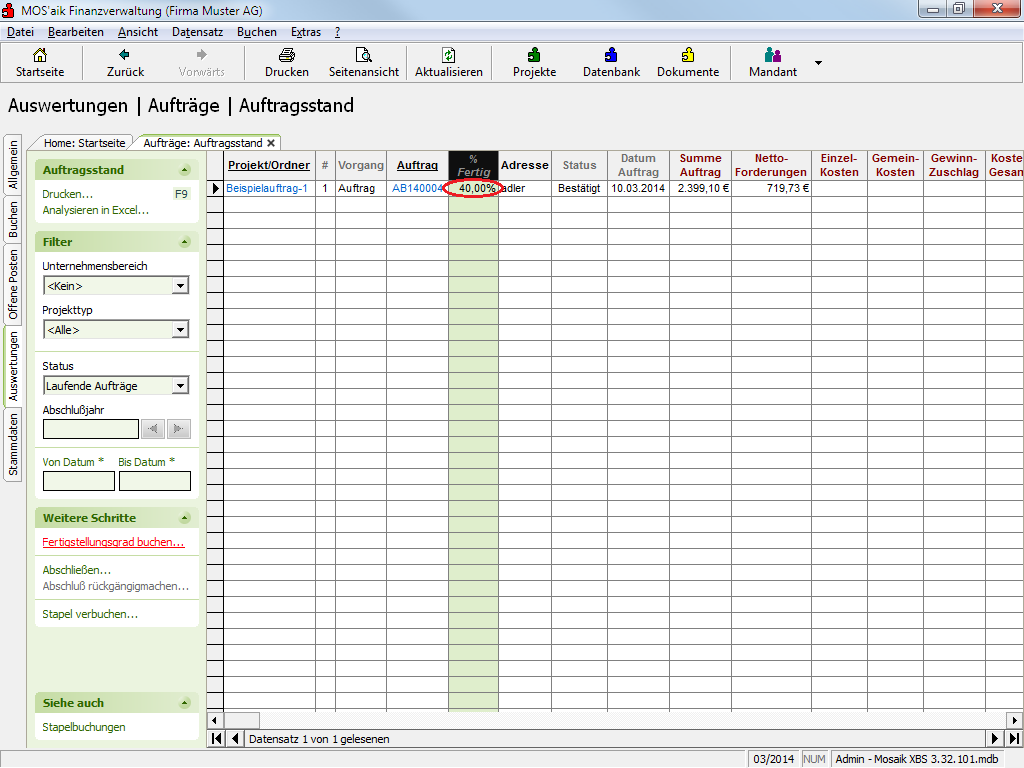

Erfassen Sie beim Auftrag den prozentualen Fertigstellungsgrad in der Spalte
%
und klicken anschließend auf

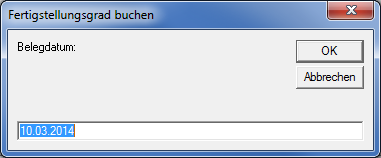

Fertigstellungsgrad buchen
.

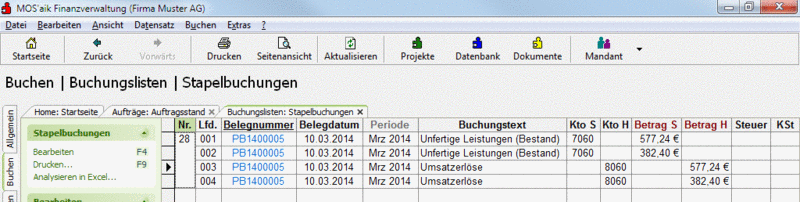

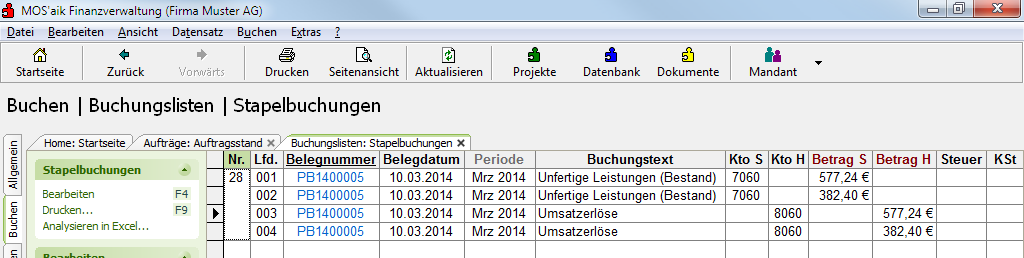

Der Buchungsstapel:
Die Aufteilungsbuchungen erfolgen pro Kalkulationsgruppe und ergeben in der Summe bei den Soll- und Habenbuchungen jeweils 40% vom Auftragswert und entsprechen damit dem erfassten Fertigstellungsgrad:

Wenn Sie den Fertigstellungsgrad später auf einen anderen Prozentsatz ändern (höher oder niedriger), wird eine Buchung der Differenzbeträge zwischen dem alten und neuen Fertigstellungsgrad durchgeführt.
Wenn Sie den Fertigstellungsgrad wieder auf den ursprünglichen Wert zurücksetzen, erfolgt eine Buchung (bzw. Stornobuchung) über dieselben Werte mit negativen Vorzeichen.
