6.3.2.5. Zeitvorgabefaktor

Der Zeitvorgabefaktor in den Datensatzeigenschaften eines in einem Vorgangs eingefügten Sets setzt den Zeitverbrauch der betreffenden Gliederung herauf oder herunter und wirkt nur auf die Lohnkosten (vgl.: Abschnitt 6.3.2.4, „Zeitfaktor“ wirkt auf Kosten und Erlöse!).

Der Zeitvorgabefaktor ist dabei kein eigentlicher Kalkulationsparameter, da er lediglich die für die Ausführung der Leistungen erforderliche Arbeitszeit (Min/Einh), nicht aber das Kosten-/Erlösverhältnis beeinflusst.

Als Beispiel wird ein Angebot über die Leistung d-01 (Kalkulationsfaktor "Material" 1,26, Lohn EK 40,67€, Lohn VK 43,92€, Zeitvorgabe 12min) erstellt:

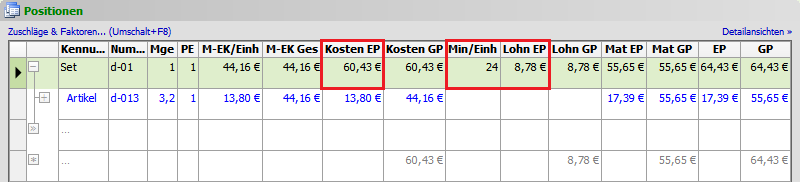

Abbildung 6.27. Beispielangebot 'd-01' Zuschlagskalkulation


In den Gliederungseigenschaften des Sets d-01 wird der Zeitvorgabefaktor angepasst:

Abbildung 6.28. Gliederungseigenschaften 'd-01'


Abbildung 6.29. Ergebnis


Beispiel (Abbildung): (Zeitbasis=1, Mengenfaktor=1, Zeitfaktor=1, Faktor
							EK Material=1,
                       Faktor VK Lohn=1, Gewichtungsfaktor=1)

Min/Einh  = Zeitvorgabe x Zeitvorgabefaktor
          = 12min       x 2
          = 24min
Kosten EP = M-EK/Einh x Mge + Lohn-EK / 60min/h x Min/Einh x Mge
          = 13,80€    x 3,2 + 40,67€  / 60min/h x 24min    x 1
          = 44,16€          + 16,27€
          = 60,43€
Lohn EP   = VSatz   / 60min/h x Min/Einh / Zeitvorgabefaktor
          = 43,92€  / 60min/h x 24min    / 2
          =  8,78€

Der Lohn EP sowie alle anderen VK-Preise ändern sich also nicht!

Der Zeitvorgabefaktor kann über die Symbolleistenfunktion % bzw. Zuschläge & Faktoren ... (Umschalt+F8) auch für den gesamten Vorgang mit dem Feld Vorgabefaktor geändert werden.
