10.4. Vorgang "Mietplanung"

Die Mietplanung stellt die Grundlage der Maschinen-Disposition dar. Die Verbuchung des Vorgangs legt für die im Vorgang enthaltenen Maschinen jeweils einen Termin an. Diese Termine bilden die Basis für die Lieferung der Maschine zur Baustelle und zurück. Eine Auflistung der Vorgänge erfolgt im Arbeitsblatt Schadenmanagement | Trocknung | Mietvorgänge.

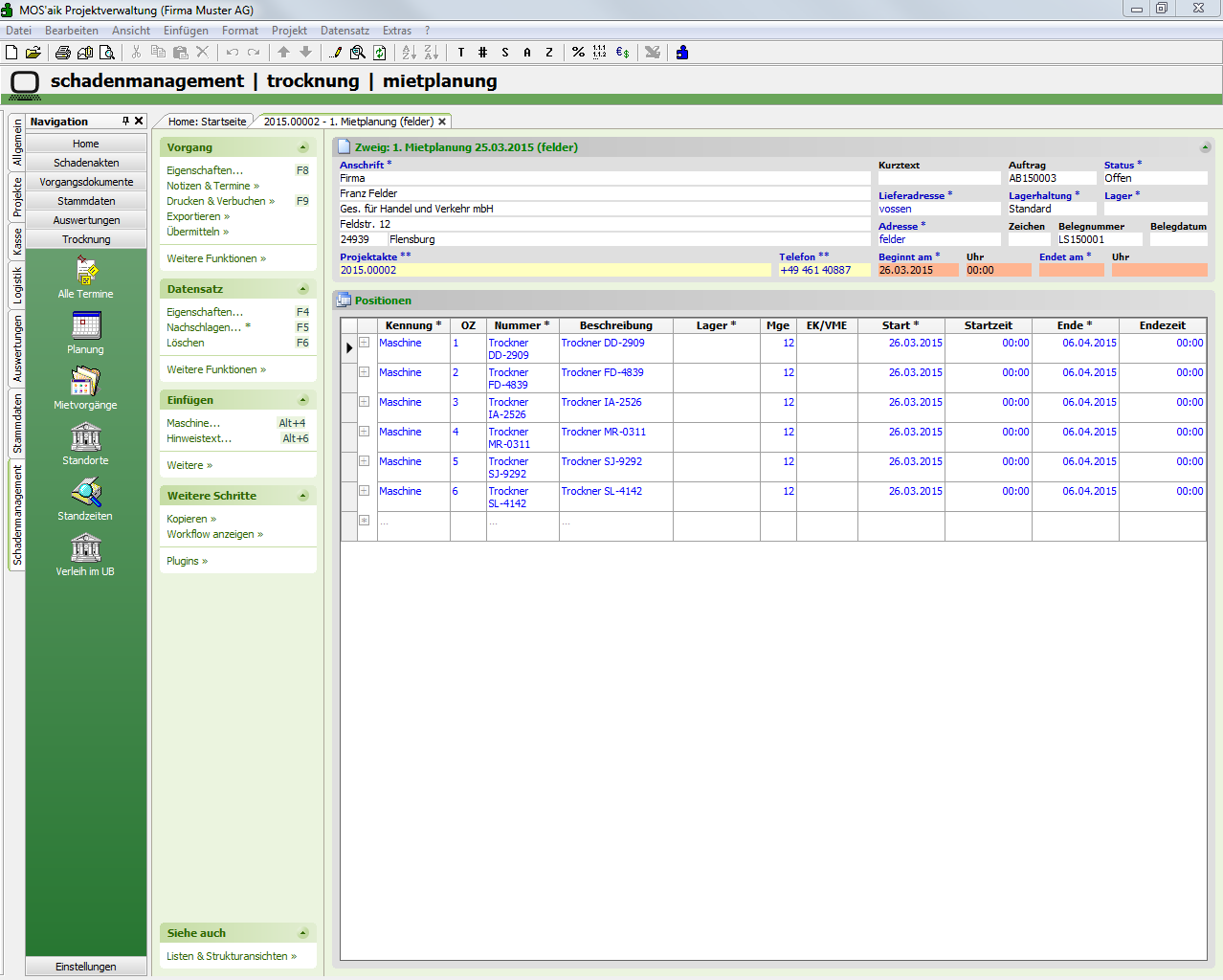

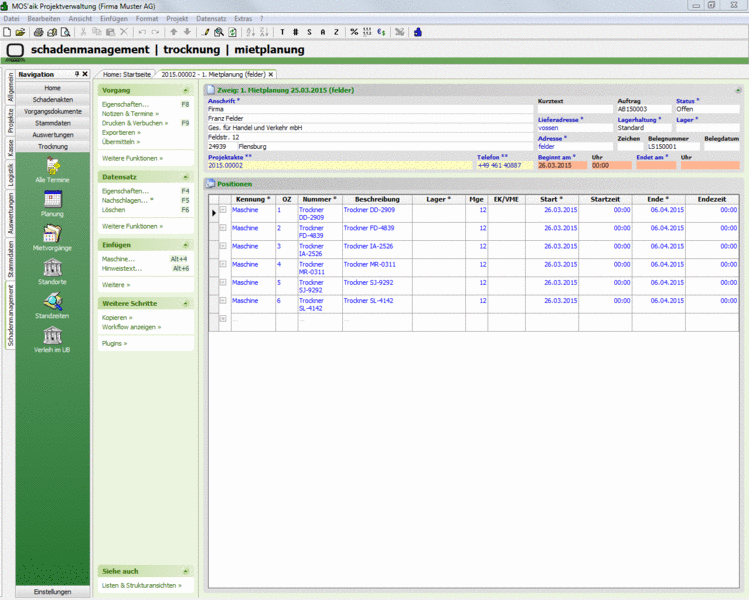

Abbildung 10.9. Schadenmanagement | Trocknung | Mietplanung


Erfassung
In den farblich gekennzeichneten Feldern im Vorgangskopf kann der voraussichtliche Zeitraum für die Mietdauer der Maschinen eingegeben werden.
Die Eingabe des Datums im Feld Beginnt am und eine optionale Uhrzeit reichen schon aus. Die in den Voreinstellungen (siehe Abschnitt 2.1.4, „Register "Trocknung"“) hinterlegte Dauer in Tagen wird in diesem Fall beim Verbuchen der Mietplanung automatisch zugrunde gelegt. Zusätzlich kann auch je Maschine das Start- und Enddatum mit Uhrzeit manuell eingetragen werden.
Manuelle Eingabe von Zeiträumen je Maschine
Bei der manuellen Eingabe von Zeiträumen je Maschine ist folgendes zu beachten:
  • Maschine ohne Start- und Enddatum

    Durch die Eingabe der Menge und dem leeren Zeitraum wird auf Basis des Beginn-Datums im Vorgangskopf gerechnet.

  • Maschine mit Start- und Enddatum

    Ist bei der Maschine ein Zeitraum hinterlegt, wird bei Eingabe der Tage im Feld Menge das Enddatum neu berechnet.

  • Maschine mit Enddatum

    Ist bei der Maschine nur das Enddatum hinterlegt, wird bei Eingabe der Tage im Feld "Menge" das Startdatum neu berechnet.

Verbuchung
Durch das Verbuchen der Mietplanung werden die zugrundeliegenden Termine für die graphische Maschinendisposition erzeugt und mit dem Kalenderstatus <Unter Vorbehalt> gekennzeichnet. Die Farbe der Termine in der graphischen Planung ist gelb.

  • Bei der Verwendung von Planungsmaschinen ist darauf zu achten, dass sowohl das Merkmal "Mietgerät" als auch das Merkmal "Planungsmaschine" im Maschinenstamm mit "Ja" gesetzt sind.

Kollisionsprüfung

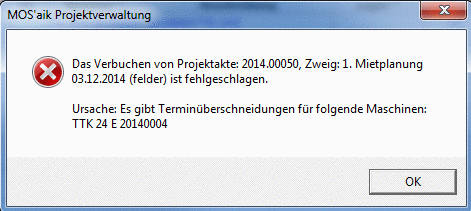

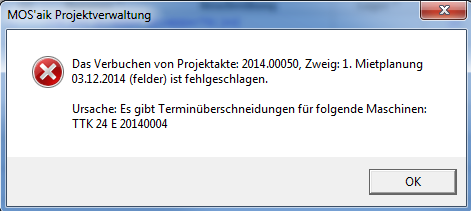

Die Kollisionsprüfung für Maschinentermine kann in den Voreinstellungen eingeschaltet werden. Bei aktivierter Kollisionsprüfung wird für die zu erzeugenden Termine geprüft, ob es Überschneidungen mit bereits bestehenden Terminen zur Maschine gibt.
Abbildung 10.10.

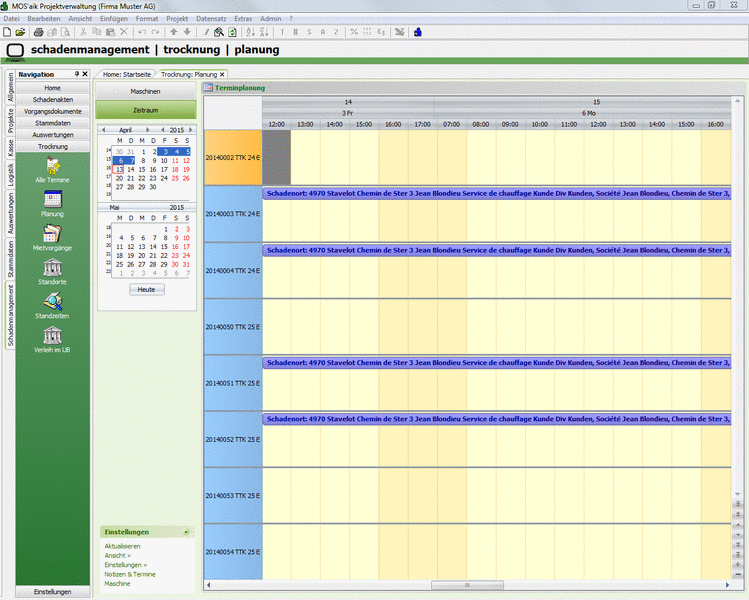

Das Ergebnis der Verbuchung des obigen Vorgangs sind dann die abgebildeten Termine. Die manuelle grafische Erstellung dieser Termine sowie die Funktionalitäten der grafischen Planung werden nachfolgend im Abschnitt 10.3, „Graphische Maschinen-Disposition "Planung"“ beschrieben.

Abbildung 10.11. Schadenmanagement | Trocknung | Planung


Storno der Mietplanung
Eine verbuchte Mietplanung kann storniert werden. Dabei werden die erzeugten Termine automatisch gelöscht und können durch eine anschließende Verbuchung des Vorgang neu angelegt werden.

Nach erfolgreichem Verbuchen der Mietplanung ist die Stufe 1 des Workflows abgeschlossen.

Stufe 1
