2.1.2. Fertigstellungsgrad

Versionsgeschichte
11.6.2014 MZ
DB2467 aus vorhergehendem Abschnitt hierhin verschoben

Die Auftragsübersicht enthält Spalten mit dem geschätzten Fertigstellungsgrad in % sowie Spalten mit dem tatsächlichen Fertigstellungsgrad hinsichtlich der Nachkalkulationskosten und der Nachkalkulationszeit in %. Die Spalte Fertig (Betrag) zeigt den vom Fertigstellungsgrad Fertig (%) direkt abhängigen anteiligen Nettoauftragswert:

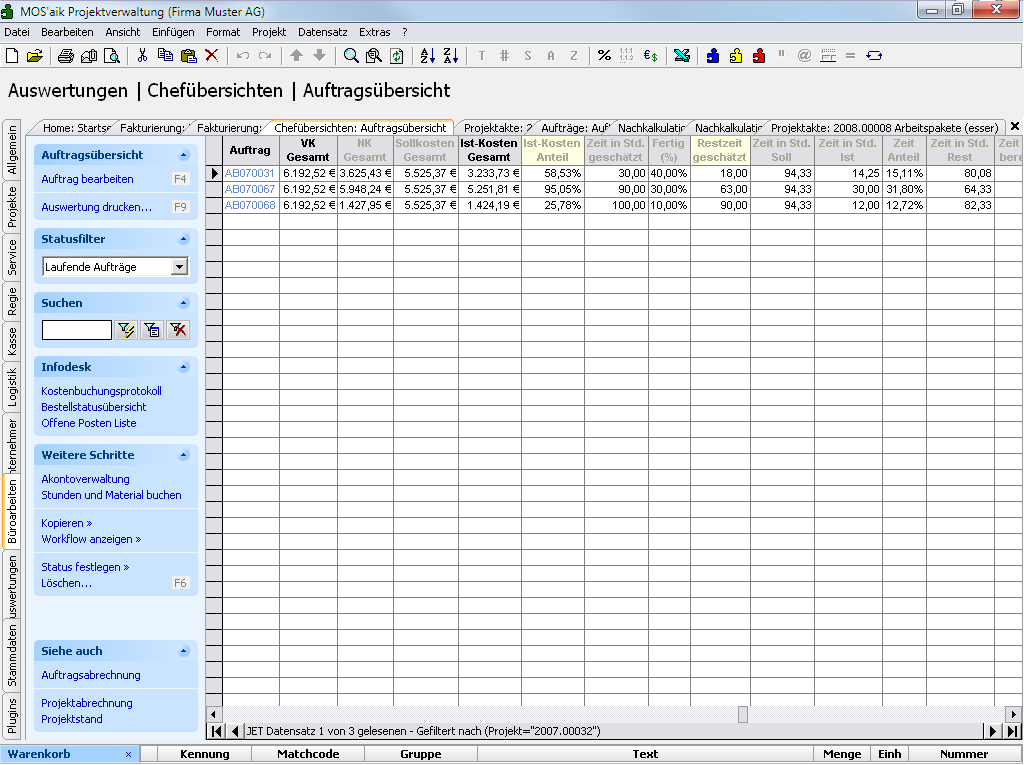

Abbildung 2.6.


  • Der tatsächliche Fertigstellungsgrad (nach Kosten) ergibt sich durch den Vergleich der Soll- und Ist-Kosten in den Spalten Soll-Kosten Gesamt, Ist-Kosten Gesamt und Ist-Kosten Anteil.

  • Der tatsächliche Fertigstellungsgrad (nach Zeit) ergibt sich durch den Vergleich der Soll- und Ist-Zeit in den Spalten Zeit in Std. Geschätzt, Fertig (%) und Restzeit Geschätzt.

  • Erfassen Sie den geschätzten Fertigstellungsgrad Erledigt % in den Eigenschaften des Auftrags.

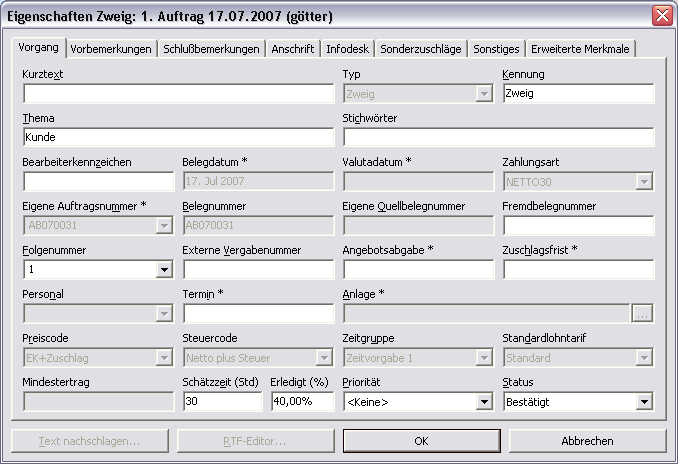

    Abbildung 2.7. Eingabe des geschätzten Fertigstellungsgrades in den Auftragseigenschaften


  • Die Spalte Restzeit geschätzt wird ermittelt:

    Gleichung 2.8. Restzeit geschätzt
    Restzeit geschätzt = Schätzzeit (Std) * (100% - Erledigt (%)) : 100%


    Beispiel 2.1. Im Beispiel ergibt sich damit die geschätzte Restzeit zu:
    30 h * (100%-40%)/100% = 18 h
